Vietnam.vn - Nền tảng quảng bá Việt Nam

គម្រោងរោងចក្រថាមពលកំដៅ Long Phu 1៖ ការបំប្លែងដ៏រឹងមាំឆ្ពោះទៅរកគោលដៅផលិតថាមពលឆ្នាំ ២០២៧

ចាប់តាំងពីពិធីសម្ពោធនៅដើមឆ្នាំ 2025 គម្រោងរោងចក្រថាមពលកំដៅ Long Phu 1 មានចលនាវិជ្ជមាន រឹងមាំ និងច្បាស់លាស់។

VTC NewsVTC News17/07/2025

ការផ្តោតអារម្មណ៍នាពេលបច្ចុប្បន្នគឺនៅលើការដំឡើងឡចំហាយ - "បេះដូង" នៃរោងចក្រដែលកំពុងត្រូវបានពន្លឿនរួមជាមួយនឹងធាតុសំខាន់ៗមួយចំនួនទៀតដែលកំពុងត្រូវបានបញ្ចប់ជាបន្ទាន់ដែលត្រៀមរួចជាស្រេចសម្រាប់ការអនុវត្តសមកាលកម្មនាពេលអនាគតដ៏ខ្លី។

ការផ្តោតសំខាន់នាពេលបច្ចុប្បន្ននៅការដ្ឋានសាងសង់គម្រោងឡុងភូ១ គឺការដំឡើងឧបករណ៍ឡចំហាយសម្រាប់ទាំងពីរយូនីតទី១ និង២។

ការផ្តោតសំខាន់នាពេលបច្ចុប្បន្ននៅការដ្ឋានសាងសង់គម្រោងឡុងភូ១ គឺការដំឡើងឧបករណ៍ឡចំហាយសម្រាប់ទាំងពីរយូនីតទី១ និង២។

ការសាងសង់ឡចំហាយបន្ទាន់

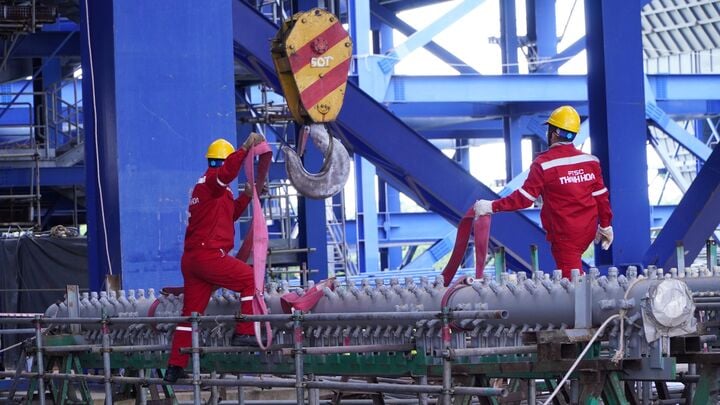

នៅ​ការដ្ឋាន​សំណង់ Long Phu 1 បរិយាកាស​សំណង់​កំពុង​ឡើង​កម្តៅ​ពីមួយថ្ងៃ​ទៅមួយថ្ងៃ។ ក្រុមប្រឹក្សាភិបាលគ្រប់គ្រងគម្រោងថាមពល និងថាមពលឧស្ម័ន Long Phu 1 (PMU) កំពុងសម្របសម្រួលយ៉ាងជិតស្និទ្ធជាមួយសាជីវកម្មសេវាកម្មបច្ចេកទេសប្រេង និងឧស្ម័នវៀតណាម ( PTSC ) ដើម្បីដំឡើងឡចំហាយសម្រាប់អង្គភាពទី 1 និងទី 2 ។ ប្លុករចនាសម្ព័ន្ធ និងឧបករណ៍សម្ពាធដំបូងត្រូវបានសាងសង់ ហើយឧបករណ៍សំខាន់ៗកំពុងបន្តប្រមូលផ្តុំ និងនាំយកទៅទីតាំងដំឡើង។ ប៉ម​ស្ទូច​ធំៗ​ចំនួន​ពីរ​ដែល​កំពុង​បម្រើ​ការ​សាងសង់​ទើប​នឹង​បញ្ចប់​ដោយ​រៀបចំ​សម្រាប់​ដំណាក់កាល​បន្ទាប់​។

ការងារដំឡើង និងត្រួតពិនិត្យឧបករណ៍ទាំងអស់ត្រូវបានអនុវត្តដោយក្រុមវិស្វករ និងអ្នកជំនាញមកពីក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោង និង PTSC ក្នុងករណីដែលគ្មានអ្នកជំនាញបរទេសមកពីអ្នករចនា និងក្រុមហ៊ុនផលិត។

រហូតមកដល់បច្ចុប្បន្ន ធាតុដំឡើងទាំងអស់បានបំពេញតាមតម្រូវការបច្ចេកទេស សុវត្ថិភាព និងវឌ្ឍនភាព។ គេរំពឹងថាឡចំហាយទាំងពីរនឹងត្រូវបានដំឡើង និងធ្វើតេស្តសម្ពាធនៅក្នុងត្រីមាសទី 2 និងទី 3 នៃឆ្នាំ 2026 ដោយធានាបាននូវកាលវិភាគនៃការបង្កើតអង្គភាព 1 ក្នុងត្រីមាសទី 3 និងអង្គភាព 2 នៅត្រីមាសទី 4 ឆ្នាំ 2027 ។

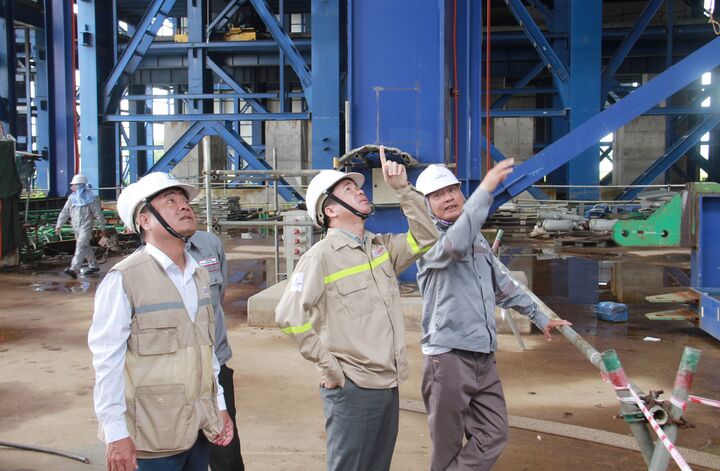

លោក Ha Dinh Nien បានចុះត្រួតពិនិត្យការដ្ឋានសាងសង់ និងដឹកនាំការដំឡើងឧបករណ៍ boiler ។

លោក Ha Dinh Nien បានចុះត្រួតពិនិត្យការដ្ឋានសាងសង់ និងដឹកនាំការដំឡើងឧបករណ៍ boiler ។

ល្បឿននៃការសាងសង់ខ្ពស់បំផុតតែងតែបង្ខំឱ្យក្រុមមន្ត្រី និងវិស្វករនៅលើការដ្ឋានសំណង់ធ្វើការបន្ថែមម៉ោង ដល់ម៉ោងអាហារថ្ងៃត្រង់ និងនៅចុងសប្តាហ៍ដើម្បីបំពេញកិច្ចការសំខាន់ៗ។ ស្មារតីការងារ "ធ្វើការពេលថ្ងៃមិនគ្រប់គ្រាន់ ឆ្លៀតពេលធ្វើការពេលយប់"; “ថ្ងៃធ្វើការ ធ្វើការពេលយប់ ធ្វើការថ្ងៃសម្រាកបន្ថែម” - ដូចដែល នាយករដ្ឋមន្ត្រី ធ្លាប់បានដឹកនាំគម្រោងសំខាន់ៗ - បានក្លាយជាបាវចនារបស់ក្រុមក្រុមប្រឹក្សាភិបាលគ្រប់គ្រងគម្រោង។

ចែករំលែកអំពីវឌ្ឍនភាពនាពេលនេះ លោក Ha Dinh Nien ប្រធានក្រុមប្រឹក្សាភិបាលគ្រប់គ្រងគម្រោង Long Phu 1 បាននិយាយថា ទន្ទឹមនឹងការអនុវត្តការសាងសង់ឡចំហាយ ក្រុមប្រឹក្សាភិបាលបានបញ្ចប់ជាមូលដ្ឋាននៃការចេញឯកសារដេញថ្លៃសម្រាប់កញ្ចប់សំខាន់ៗនៃគម្រោង។ កញ្ចប់មួយចំនួនបានជ្រើសរើសអ្នកម៉ៅការ ដូចជាកញ្ចប់បំពង់ផ្សែង កញ្ចប់ការពារភ្លើង កញ្ចប់អគាររដ្ឋបាល កញ្ចប់ឃ្លាំង រំពឹងថានឹងចុះកិច្ចសន្យានៅខែកក្កដា និងចាប់ផ្តើមអនុវត្តនៅខែសីហា ឆ្នាំ 2025។ ការងារជ្រើសរើសអ្នកម៉ៅការទាំងមូលរំពឹងថានឹងបញ្ចប់នៅត្រីមាសទី 3 ឆ្នាំ 2025 ហើយការសាងសង់នឹងដំណើរការក្នុងពេលដំណាលគ្នានៅនឹងកន្លែងចាប់ពីត្រីមាសទី 4 ឆ្នាំ 2025 ។

ទន្ទឹមនឹងនេះដែរ ការចរចាជាមួយ OEMs ដែលមានស្រាប់ក៏មានការរីកចម្រើនជាវិជ្ជមានផងដែរ។ អ្នកម៉ៅការបន្តភាគច្រើនបានបង្ហាញពីឆន្ទៈរបស់ពួកគេក្នុងការបន្តផ្គត់ផ្គង់ឧបករណ៍សម្រាប់គម្រោង ហើយមានឆន្ទៈចែករំលែកការចំណាយ និងហានិភ័យជាមួយអ្នកវិនិយោគ។ នេះគឺជាកត្តាសំខាន់ និងសំខាន់ដែលជួយ Petrovietnam ប្រើប្រាស់សម្ភារៈ និងបរិក្ខារដែលមានស្រាប់ច្រើនបំផុត កំណត់ការផ្លាស់ប្តូរការរចនា និងជៀសវាងការកែតម្រូវ ដោយហេតុនេះធានាបាននូវវឌ្ឍនភាព គុណភាព និងគោលដៅនៃប្រតិបត្តិការរោងចក្រនៅចុងឆ្នាំ 2027។

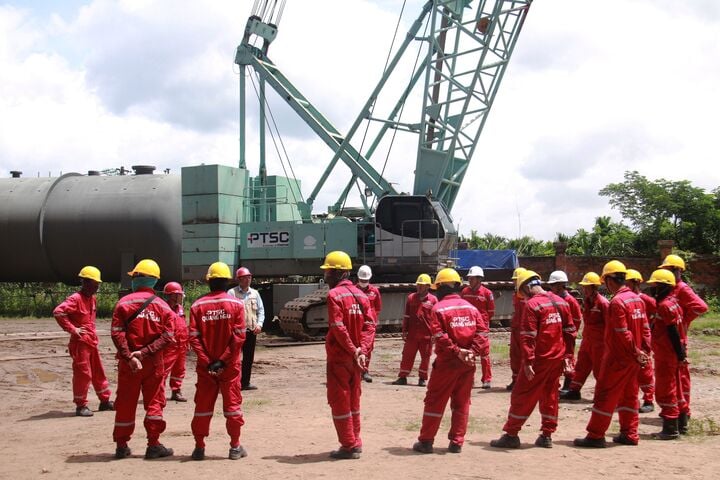

អ្នកម៉ៅការ PTSC បានរៀបចំកិច្ចប្រជុំសុវត្ថិភាពមុនពេលសាងសង់។

អ្នកម៉ៅការ PTSC បានរៀបចំកិច្ចប្រជុំសុវត្ថិភាពមុនពេលសាងសង់។

កម្លាំងខាងក្នុង និងស្មារតីធ្វើឱ្យមានចលនា

អត្ថប្រយោជន៍ដ៏អស្ចារ្យមួយនៃគម្រោង Long Phu 1 បច្ចុប្បន្នគឺធនធានមនុស្ស។ ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងបានប្រមូលផ្តុំក្រុមវិស្វករដែលមានបទពិសោធន៍យ៉ាងទូលំទូលាយក្នុងវិស័យថាមពលកំដៅ។ មនុស្សជាច្រើនបាននៅជាមួយ Long Phu 1 តាំងពីដើមដំបូង ហើយមានការយល់ដឹងយ៉ាងស៊ីជម្រៅអំពីធាតុនីមួយៗនៃគម្រោង។ លើសពីនេះ បុគ្គលិកថ្មីពីគម្រោងជោគជ័យដូចជា វាំងអាង ក្វាងត្រាច វ៉ាន់ផុង ជាដើម បាននាំយកបទពិសោធន៍ជាក់ស្តែងដ៏មានតម្លៃមកជាមួយ ដើម្បីរួមចំណែកដល់ការបន្តជោគជ័យរបស់ឡុងភូ១។

ស្មារតីនៃការផ្លាស់ប្តូរគឺមិនត្រឹមតែឆ្លុះបញ្ចាំងនៅក្នុងវឌ្ឍនភាពនៃការដ្ឋានសំណង់ប៉ុណ្ណោះទេ ប៉ុន្តែថែមទាំងរីករាលដាលយ៉ាងខ្លាំងនៅក្នុងក្រុមផងដែរ។ បុគ្គលិកជាច្រើនដែលបានចាកចេញពីគម្រោងនៅពេលដែលការងារមានភាពយឺតយ៉ាវ ពេលនេះបានត្រលប់មកវិញជាមួយនឹងផ្នត់គំនិតថ្មី ដោយបានតាំងចិត្តថានឹងនាំគម្រោងនេះទៅដល់ទីបញ្ចប់ជាមួយគ្នា។ ការប្តេជ្ញាចិត្តរយៈពេលវែង និងស្មារតីទទួលខុសត្រូវខ្ពស់ បង្កើតក្រុមរួបរួមគ្នា ត្រៀមខ្លួនរួចជាស្រេចដើម្បីជំនះរាល់ការលំបាកនាពេលខាងមុខ។

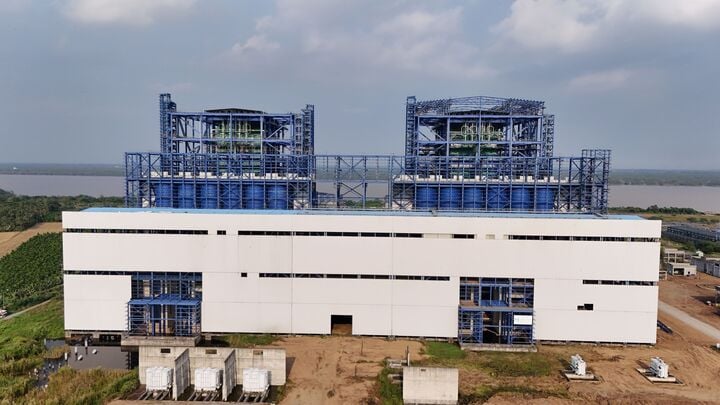

ទិដ្ឋភាពទូទៅនៃគម្រោងរោងចក្រថាមពលកំដៅ Long Phu 1

ទិដ្ឋភាពទូទៅនៃគម្រោងរោងចក្រថាមពលកំដៅ Long Phu 1

ជាពិសេស ការយកចិត្តទុកដាក់ និងការណែនាំដ៏រឹងមាំពីថ្នាក់ដឹកនាំនៃក្រុមឧស្សាហកម្មថាមពលជាតិវៀតណាម (Petrovietnam) គឺជាប្រភពកម្លាំងចិត្តដ៏ធំធេងសម្រាប់ក្រុមការងារនៅការដ្ឋានសំណង់។ ការប្រជុំប្រកបដោយវិជ្ជាជីវៈ ដំណើរត្រួតពិនិត្យ និងការត្រួតពិនិត្យវឌ្ឍនភាពត្រូវបានធ្វើឡើងជាទៀងទាត់ ដើម្បីដោះស្រាយបញ្ហាលំបាកភ្លាមៗ និងផ្តល់ការគាំទ្រជាអតិបរមាដល់ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងពេញមួយដំណើរការអនុវត្ត។

ក្នុងរូបភាពរួមនៃការអភិវឌ្ឍន៍ថាមពលរបស់វៀតណាម រោងចក្រថាមពលកំដៅ Long Phu 1 គឺជាគម្រោងមួយក្នុងចំណោមគម្រោងសំខាន់ៗ។ ការពិតដែលថាគម្រោងនេះបានពន្លឿនម្តងទៀតហើយឈានចូលដំណាក់កាលសាងសង់គឺជាសញ្ញាវិជ្ជមានដែលបង្ហាញពីកិច្ចខិតខំប្រឹងប្រែងរបស់ក្រុមហ៊ុន Petrovietnam ក្នុងការធានាសន្តិសុខថាមពលជាតិ។ ក្រោមការដឹកនាំយ៉ាងជិតស្និទ្ធរបស់ក្រុម រួមជាមួយនឹងការប្តេជ្ញាចិត្តរបស់ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោង និងអ្នកម៉ៅការ ក្រុមហ៊ុន Long Phu 1 កំពុងសម្រេចបានបន្តិចម្តងៗនូវគោលដៅផលិតអគ្គិសនីនៅឆ្នាំ 2027។

ហាអាន

ប្រភព៖ https://vtcnews.vn/du-an-nmnd-long-phu-1-chuyen-minh-manh-me-huong-toi-dich-phat-dien-2027-ar954922.html


Kommentar (0)

No data
No data
PIECES of HUE - បំណែកនៃ Hue
ទិដ្ឋភាព​វេទមន្ត​នៅ​លើ​ភ្នំ​តែ​ "ទ្រុង​" នៅ​ភូថូ
កោះចំនួន 3 នៅតំបន់កណ្តាលត្រូវបានគេប្រដូចទៅនឹងប្រទេសម៉ាល់ឌីវ ដែលទាក់ទាញភ្ញៀវទេសចរនៅរដូវក្តៅ
មើលទីក្រុងឆ្នេរសមុទ្រ Quy Nhon នៃ Gia Lai នៅពេលយប់
រូបភាពវាលស្រែរាបស្មើនៅភូថូ ជម្រាលថ្នមៗ ភ្លឺ និងស្រស់ស្អាតដូចកញ្ចក់មុនរដូវដាំដុះ
រោងចក្រ Z121 បានត្រៀមខ្លួនរួចរាល់ហើយសម្រាប់រាត្រីចុងក្រោយនៃកាំជ្រួចអន្តរជាតិ
ទស្សនាវដ្ដីទេសចរណ៍ដ៏ល្បីល្បាញសរសើររូងភ្នំ Son Doong ថាជា "អស្ចារ្យបំផុតនៅលើភពផែនដី"
ល្អាង​អាថ៌កំបាំង​ទាក់ទាញ​ភ្ញៀវ​ទេសចរ​លោក​ខាង​លិច​ដែល​ប្រដូច​ទៅ​នឹង 'ល្អាង Phong Nha' នៅ Thanh Hoa
ស្វែងយល់ពីសម្រស់កំណាព្យនៃឆ្នេរសមុទ្រ Vinh Hy
តើតែថ្លៃបំផុតនៅទីក្រុងហាណូយ ដែលមានតម្លៃជាង ១០លានដុង/គីឡូក្រាម កែច្នៃដោយរបៀបណា?

បេតិកភណ្ឌ

រូប

អាជីវកម្ម

No videos available

ព័ត៌មាន

ប្រព័ន្ធនយោបាយ

ក្នុងស្រុក

ផលិតផល
