បន្ទាប់ពីពិធីសម្ពោធនៅដើមឆ្នាំ 2025 គម្រោងរោងចក្រថាមពលកំដៅ Long Phu 1 មានចលនាវិជ្ជមាន រឹងមាំ និងច្បាស់លាស់។

Báo Đầu tưBáo Đầu tư29/12/2024

ការសាងសង់ឡចំហាយបន្ទាន់

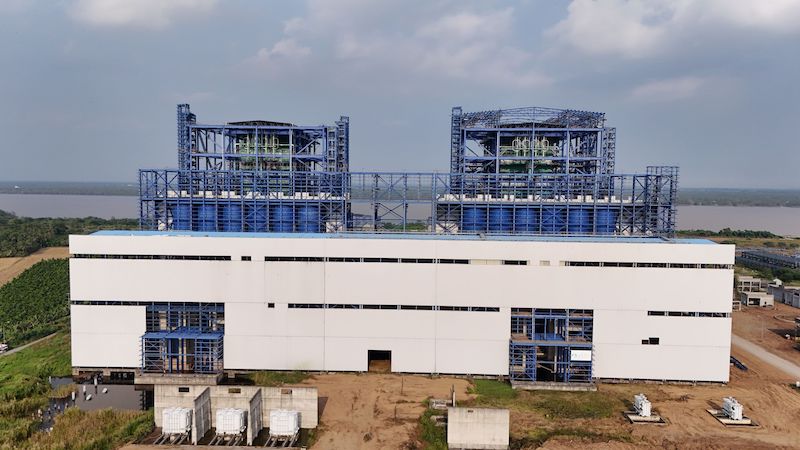

នៅ​ការដ្ឋាន​សំណង់ Long Phu 1 បរិយាកាស​សំណង់​កំពុង​ឡើង​កម្តៅ​ពីមួយថ្ងៃ​ទៅមួយថ្ងៃ។ ក្រុមប្រឹក្សាភិបាលគ្រប់គ្រងគម្រោងថាមពល និងថាមពលឧស្ម័ន Long Phu 1 (PMU) កំពុងសម្របសម្រួលយ៉ាងជិតស្និទ្ធជាមួយសាជីវកម្មសេវាកម្មបច្ចេកទេសប្រេង និងឧស្ម័នវៀតណាម ( PTSC ) ដើម្បីដំឡើង Boiler សម្រាប់អង្គភាពទី 1 និងទី 2 ។ ប្លុករចនាសម្ព័ន្ធ និងឧបករណ៍សម្ពាធដំបូងត្រូវបានសាងសង់ ហើយឧបករណ៍សំខាន់ៗកំពុងបន្តប្រមូលផ្តុំ និងនាំយកទៅទីតាំងដំឡើង។ ប៉ម​ស្ទូច​ធំៗ​ចំនួន​ពីរ​ដែល​កំពុង​បម្រើ​ការ​សាងសង់​ទើប​នឹង​បញ្ចប់​ដោយ​រៀបចំ​សម្រាប់​ដំណាក់កាល​បន្ទាប់​។

ការងារដំឡើង និងត្រួតពិនិត្យឧបករណ៍ទាំងអស់ត្រូវបានអនុវត្តដោយក្រុមវិស្វករ និងអ្នកជំនាញមកពីក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោង និង PTSC ក្នុងករណីដែលគ្មានអ្នកជំនាញបរទេសមកពីផ្នែករចនា និងផលិត។ នេះបង្ហាញពីគំនិតផ្តួចផ្តើម សមត្ថភាពផ្ទៃក្នុង និងស្មារតីទទួលខុសត្រូវខ្ពស់របស់អង្គភាពអនុវត្ត។

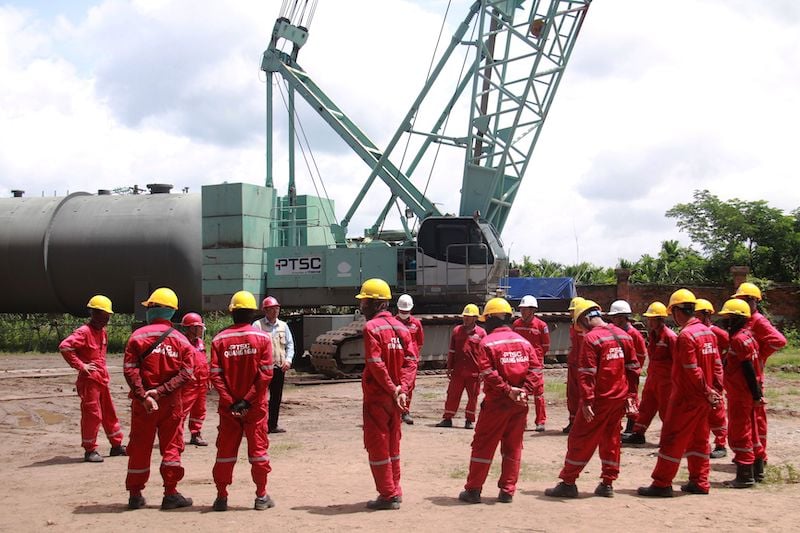

អ្នកម៉ៅការ PTSC បានធ្វើការប្រជុំសុវត្ថិភាពមុនម៉ោងសាងសង់។

រហូតមកដល់បច្ចុប្បន្ន ធាតុដំឡើងទាំងអស់បានបំពេញតាមតម្រូវការបច្ចេកទេស សុវត្ថិភាព និងវឌ្ឍនភាព។ វាត្រូវបានគេរំពឹងថា Boilers ទាំងពីរនឹងត្រូវបានបញ្ចប់ និងធ្វើតេស្តសម្ពាធនៅក្នុងត្រីមាសទី 2 និងទី 3 នៃឆ្នាំ 2026 ដោយធានានូវកាលវិភាគនៃជំនាន់នៃ Unit 1 ក្នុងត្រីមាសទីបី និង Unit 2 នៅក្នុងត្រីមាសទី 4 ឆ្នាំ 2027។

ល្បឿននៃការសាងសង់ខ្ពស់បំផុតជារឿយៗបង្ខំឱ្យក្រុមមន្ត្រី និងវិស្វករនៅលើការដ្ឋានសំណង់ ធ្វើការបន្ថែមម៉ោង តាមរយៈម៉ោងអាហារថ្ងៃត្រង់ និងចុងសប្តាហ៍ ដើម្បីសម្រេចបាននូវវឌ្ឍនភាពសំខាន់ៗ។

លោក Ha Dinh Nien ប្រធានក្រុមប្រឹក្សាភិបាលគ្រប់គ្រងគម្រោង Long Phu 1 បាននិយាយថា ស្របនឹងការអនុវត្តការសាងសង់ឡចំហាយនេះ ក្រុមប្រឹក្សាភិបាលបានបញ្ចប់ជាមូលដ្ឋាននៃការចេញឯកសារដេញថ្លៃសម្រាប់កញ្ចប់ដេញថ្លៃសំខាន់ៗនៃគម្រោង។

កញ្ចប់មួយចំនួនបានជ្រើសរើសអ្នកម៉ៅការ ដូចជាកញ្ចប់បំពង់ផ្សែង កញ្ចប់ការពារភ្លើង កញ្ចប់អគាររដ្ឋបាល កញ្ចប់ឃ្លាំង រំពឹងថានឹងចុះកិច្ចសន្យានៅខែកក្កដា និងចាប់ផ្តើមអនុវត្តនៅខែសីហា ឆ្នាំ 2025។ ការងារជ្រើសរើសអ្នកម៉ៅការទាំងមូលរំពឹងថានឹងបញ្ចប់នៅត្រីមាសទី 3 ឆ្នាំ 2025 ហើយការដ្ឋាននឹងចាប់ផ្តើមពីត្រីមាសទី 4 ឆ្នាំ 2025 ។

ទន្ទឹមនឹងនេះដែរ ការចរចាជាមួយ OEMs ដែលមានស្រាប់ក៏មានការរីកចម្រើនជាវិជ្ជមានផងដែរ។ អ្នកម៉ៅការបន្តភាគច្រើនបានបង្ហាញពីឆន្ទៈរបស់ពួកគេក្នុងការបន្តផ្គត់ផ្គង់ឧបករណ៍សម្រាប់គម្រោង ហើយមានឆន្ទៈចែករំលែកការចំណាយ និងហានិភ័យជាមួយអ្នកវិនិយោគ។ នេះគឺជាកត្តាសំខាន់ និងសំខាន់ដែលជួយ Petrovietnam ប្រើប្រាស់សម្ភារ និងបរិក្ខារដែលមានស្រាប់ កំណត់ការផ្លាស់ប្តូរការរចនា និងជៀសវាងការកែតម្រូវ ដោយហេតុនេះធានាបាននូវវឌ្ឍនភាព គុណភាព និងគោលដៅនៃប្រតិបត្តិការរោងចក្រនៅចុងឆ្នាំ 2027។

កម្លាំងខាងក្នុង និងស្មារតីធ្វើឱ្យមានចលនា

អត្ថប្រយោជន៍ដ៏អស្ចារ្យមួយនៃគម្រោង Long Phu 1 បច្ចុប្បន្នគឺធនធានមនុស្ស។ ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងបានប្រមូលផ្តុំក្រុមវិស្វករដែលមានបទពិសោធន៍យ៉ាងទូលំទូលាយក្នុងវិស័យថាមពលកំដៅ។ មនុស្សជាច្រើនបាននៅជាមួយ Long Phu 1 តាំងពីដើមដំបូងមកម្ល៉េះ ហើយបានយល់ច្បាស់អំពីធាតុនីមួយៗនៃគម្រោង។ លើសពីនេះ បុគ្គលិកថ្មីពីគម្រោងជោគជ័យដូចជា វាំងអាង ក្វាងត្រាច វ៉ាន់ផុង ជាដើម បាននាំយកបទពិសោធន៍ជាក់ស្តែងដ៏មានតម្លៃមកជាមួយ ដើម្បីរួមចំណែកដល់ការបន្តជោគជ័យរបស់ឡុងភូ១។

ទិដ្ឋភាពទូទៅនៃគម្រោងរោងចក្រថាមពលកំដៅ Long Phu 1។

ស្មារតីនៃការផ្លាស់ប្តូរគឺមិនត្រឹមតែឆ្លុះបញ្ចាំងនៅក្នុងវឌ្ឍនភាពនៃការដ្ឋានសំណង់ប៉ុណ្ណោះទេ ប៉ុន្តែថែមទាំងរីករាលដាលយ៉ាងខ្លាំងនៅក្នុងក្រុមផងដែរ។ បុគ្គលិកជាច្រើនដែលបានចាកចេញពីគម្រោងនៅពេលដែលការងារមានភាពយឺតយ៉ាវ ពេលនេះបានត្រលប់មកវិញជាមួយនឹងផ្នត់គំនិតថ្មី ដោយបានតាំងចិត្តថានឹងនាំគម្រោងនេះទៅដល់ទីបញ្ចប់ជាមួយគ្នា។ ការប្តេជ្ញាចិត្តរយៈពេលវែង និងស្មារតីទទួលខុសត្រូវខ្ពស់ បង្កើតក្រុមរួបរួមគ្នា ត្រៀមខ្លួនរួចជាស្រេចដើម្បីជំនះរាល់ការលំបាកនាពេលខាងមុខ។

ជាពិសេស ការយកចិត្តទុកដាក់ និងការណែនាំដ៏រឹងមាំពីថ្នាក់ដឹកនាំនៃក្រុមឧស្សាហកម្មថាមពលជាតិវៀតណាម (Petrovietnam) គឺជាប្រភពកម្លាំងចិត្តដ៏ធំធេងសម្រាប់ក្រុមការងារនៅការដ្ឋានសំណង់។ ការប្រជុំប្រកបដោយវិជ្ជាជីវៈ ដំណើរត្រួតពិនិត្យ និងការត្រួតពិនិត្យវឌ្ឍនភាពត្រូវបានធ្វើឡើងជាទៀងទាត់ ដើម្បីដោះស្រាយបញ្ហាលំបាកភ្លាមៗ និងផ្តល់ការគាំទ្រជាអតិបរមាដល់ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោងពេញមួយដំណើរការអនុវត្ត។

ការពិតដែលថាគម្រោងនេះបានពន្លឿនម្តងទៀត និងឈានចូលដំណាក់កាលសាងសង់ពិតជាសញ្ញាវិជ្ជមានដែលបង្ហាញពីកិច្ចខិតខំប្រឹងប្រែងរបស់ក្រុមហ៊ុន Petrovietnam ក្នុងការធានាសន្តិសុខថាមពលជាតិ។ ក្រោមការដឹកនាំយ៉ាងជិតស្និទ្ធរបស់ក្រុម រួមជាមួយនឹងការប្តេជ្ញាចិត្តរបស់ក្រុមប្រឹក្សាគ្រប់គ្រងគម្រោង និងអ្នកម៉ៅការ ក្រុមហ៊ុន Long Phu 1 កំពុងសម្រេចគោលដៅផលិតអគ្គិសនីជាបណ្តើរៗនៅឆ្នាំ 2027។

ប្រភព៖ https://baodautu.vn/du-an-nha-may-nhet-dien-long-phu-1-chuyen-dong-manh-me-huong-toi-dich-phat-dien-2027-d334264.html


Kommentar (0)

No data
No data
PIECES of HUE - បំណែកនៃ Hue
ទិដ្ឋភាព​វេទមន្ត​នៅ​លើ​ភ្នំ​តែ​ "ទ្រុង​" នៅ​ភូថូ
កោះចំនួន 3 នៅតំបន់កណ្តាលត្រូវបានគេប្រដូចទៅនឹងប្រទេសម៉ាល់ឌីវ ដែលទាក់ទាញភ្ញៀវទេសចរនៅរដូវក្តៅ
មើលទីក្រុងឆ្នេរសមុទ្រ Quy Nhon នៃ Gia Lai នៅពេលយប់
រូបភាពវាលស្រែរាបស្មើនៅភូថូ ជម្រាលថ្នមៗ ភ្លឺ និងស្រស់ស្អាតដូចកញ្ចក់មុនរដូវដាំដុះ
រោងចក្រ Z121 បានត្រៀមខ្លួនរួចរាល់ហើយសម្រាប់រាត្រីចុងក្រោយនៃកាំជ្រួចអន្តរជាតិ
ទស្សនាវដ្ដីទេសចរណ៍ដ៏ល្បីល្បាញសរសើររូងភ្នំ Son Doong ថាជា "អស្ចារ្យបំផុតនៅលើភពផែនដី"
ល្អាង​អាថ៌កំបាំង​ទាក់ទាញ​ភ្ញៀវ​ទេសចរ​លោក​ខាង​លិច​ដែល​ប្រដូច​ទៅ​នឹង 'ល្អាង Phong Nha' នៅ Thanh Hoa
ស្វែងយល់ពីសម្រស់កំណាព្យនៃឆ្នេរសមុទ្រ Vinh Hy
តើតែថ្លៃបំផុតនៅទីក្រុងហាណូយ ដែលមានតម្លៃជាង ១០លានដុង/គីឡូក្រាម កែច្នៃដោយរបៀបណា?

បេតិកភណ្ឌ

រូប

អាជីវកម្ម

No videos available

ព័ត៌មាន

ប្រព័ន្ធនយោបាយ

ក្នុងស្រុក

ផលិតផល
